沂南s229:迎难而上,方显市政本色

2019-10-21 1:09:36


全长30.3公里,包含3座大桥、4座中桥、2座小桥,涵洞80道,天桥3座。工程总造价5.5亿元,其中材料部分占到70%。合同工期两年,实际有效工期8个月。这——就是六公司承建的沂南s229沂邳线改建工程的几个关键数字。



千难万难,迎难而上

s229沂邳线孔家湖至谭家峪子段改建工程,起点是沂水界,终点为沂南县迎宾路。项目路线全长30.315公里,全线需要完成桥梁预制板472片,桩基260颗,石子82.4万吨,石粉29.2万吨,水泥6.1万吨,钢筋4590吨,沥青混凝土21.5万吨,砂5万余立方米。

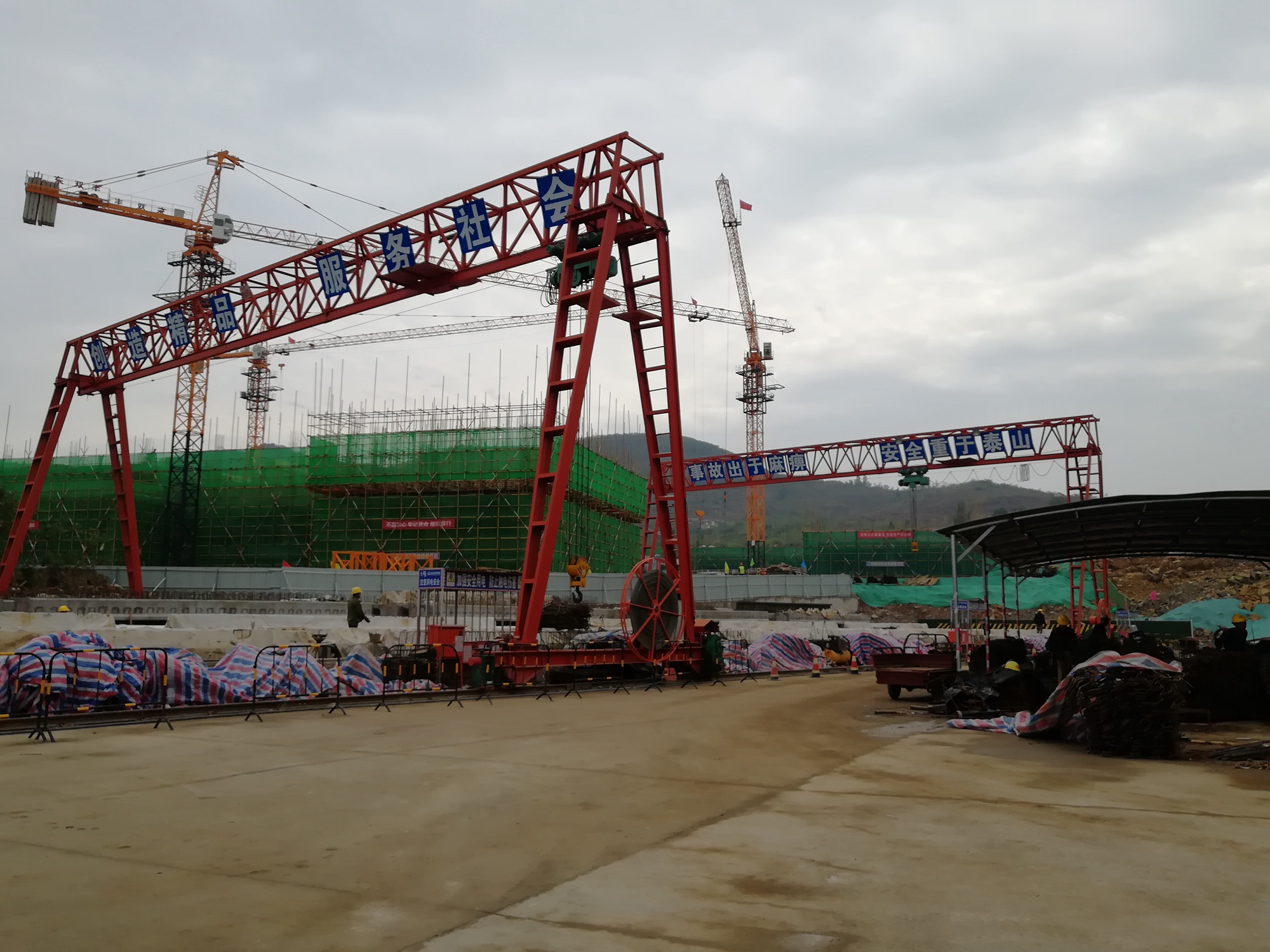

五福山梁场


工程于2017年9月中标,要求2019年底完成。但由于规划的路线占用耕地,后又进行路线调整,一直到2019年4月底才全面开工,有效工期也压缩到了8个月。工程全线路况错综复杂。村庄、农田、山岭、河滩,九曲十八弯,开车一个单趟就得两个多小时。要是各个施工面停车转转,一个上午就过去了。六公司副经理、s229项目经理卢伟经常一上工地转上两圈,就从早上5点一直转到了晚上天黢黑。

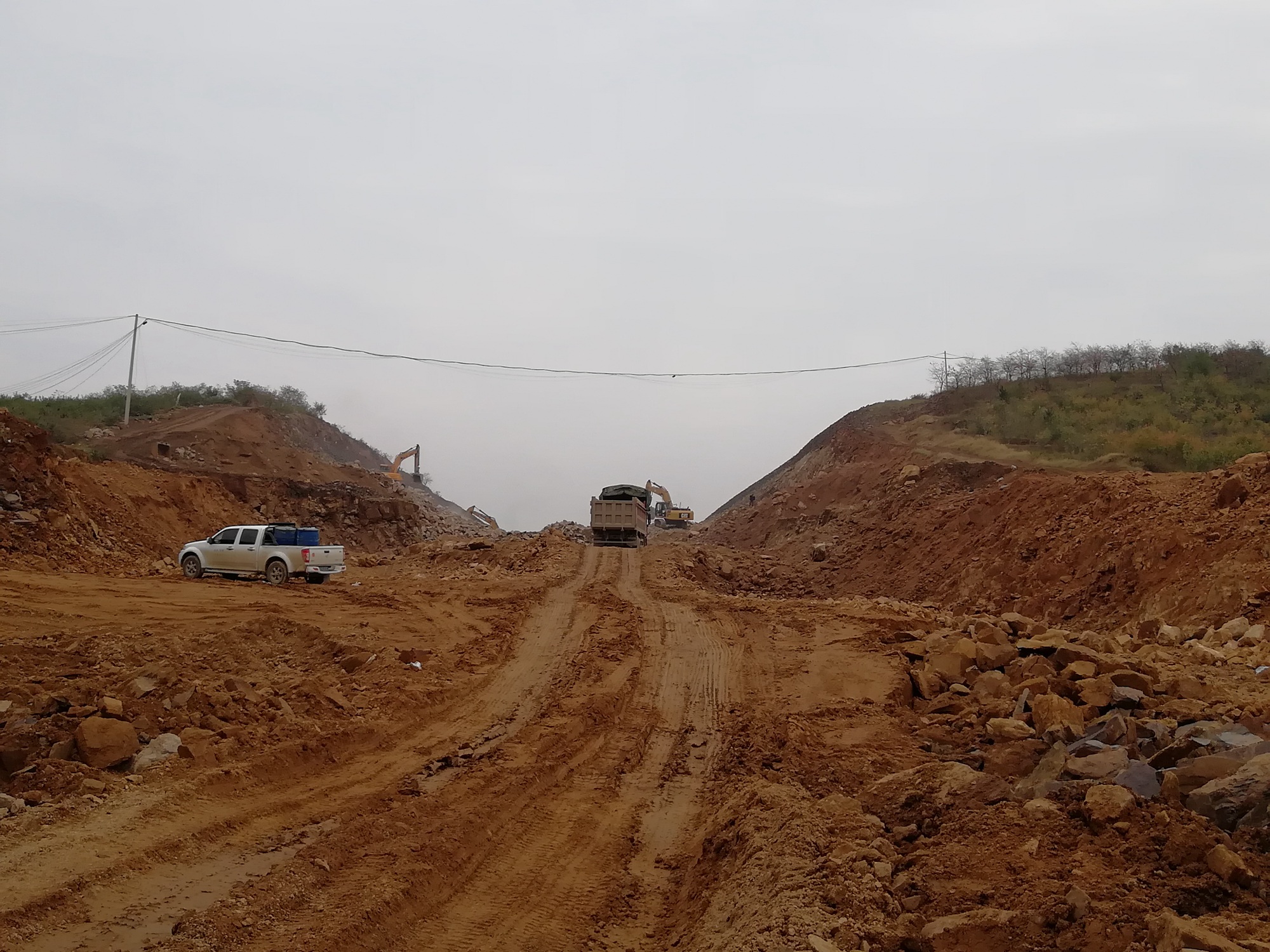

山岭中开路


战线长、任务重、时间紧,工作面又受拆迁影响,无法大面积展开,七零八碎,既像“网格”又像“鸡肠子”。例如工程标尾有个37万余方的挖方段,需运至其他段进行路基回填。但因中间有三个坟头七棵杨树把整个路基断开,便道不通,造成车辆、物料就得多绕几公里,施工也无法连续进行。仅这一处的障碍,经过千方百计、多途径协调,两个月后才得以解决。汶河桥东30米梁场,本来4月份进场后可以施工,但因上方有高压线及拆迁障碍,只能设9个台座,一直到8月8日拆除高压线及障碍后,才又加到了15个台座。

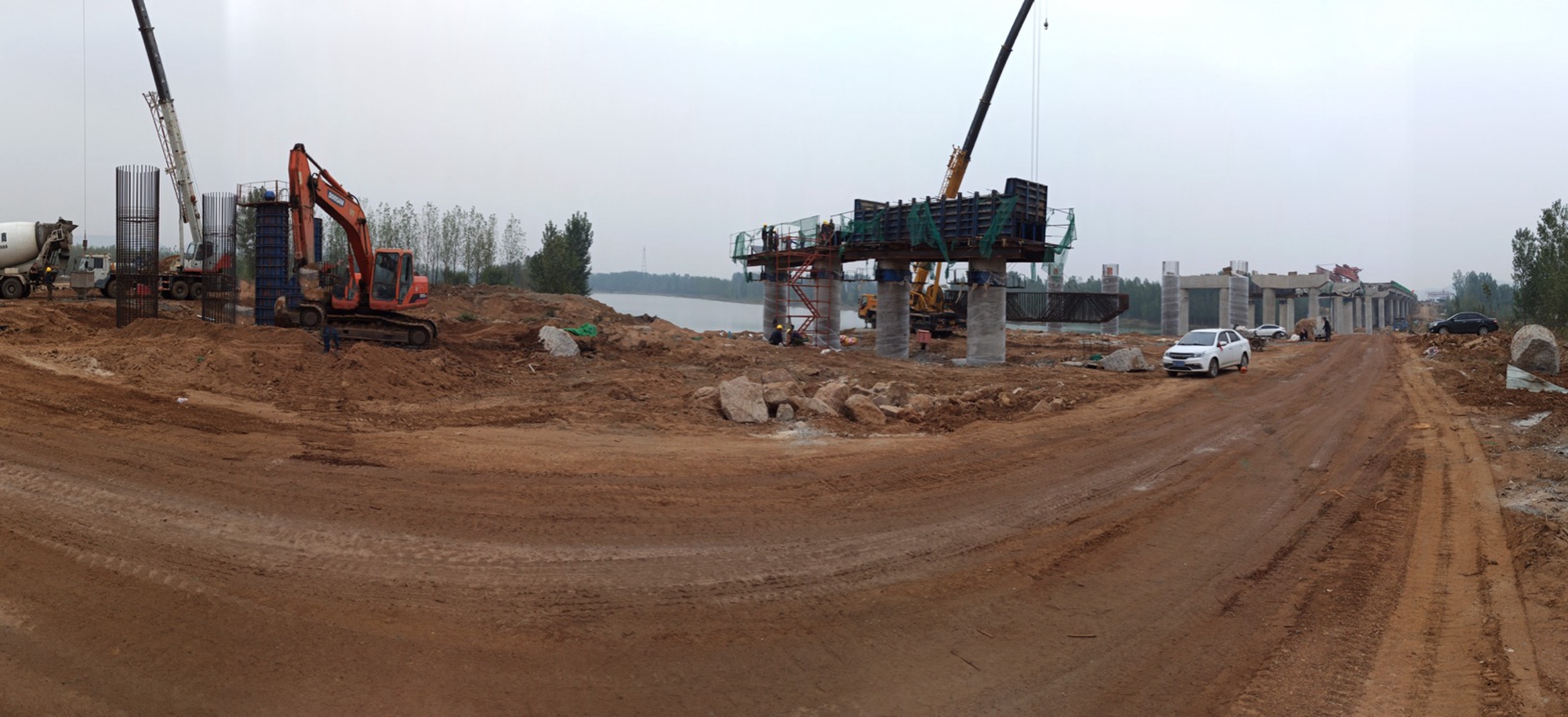

汶河大桥


汶河大桥下部结构

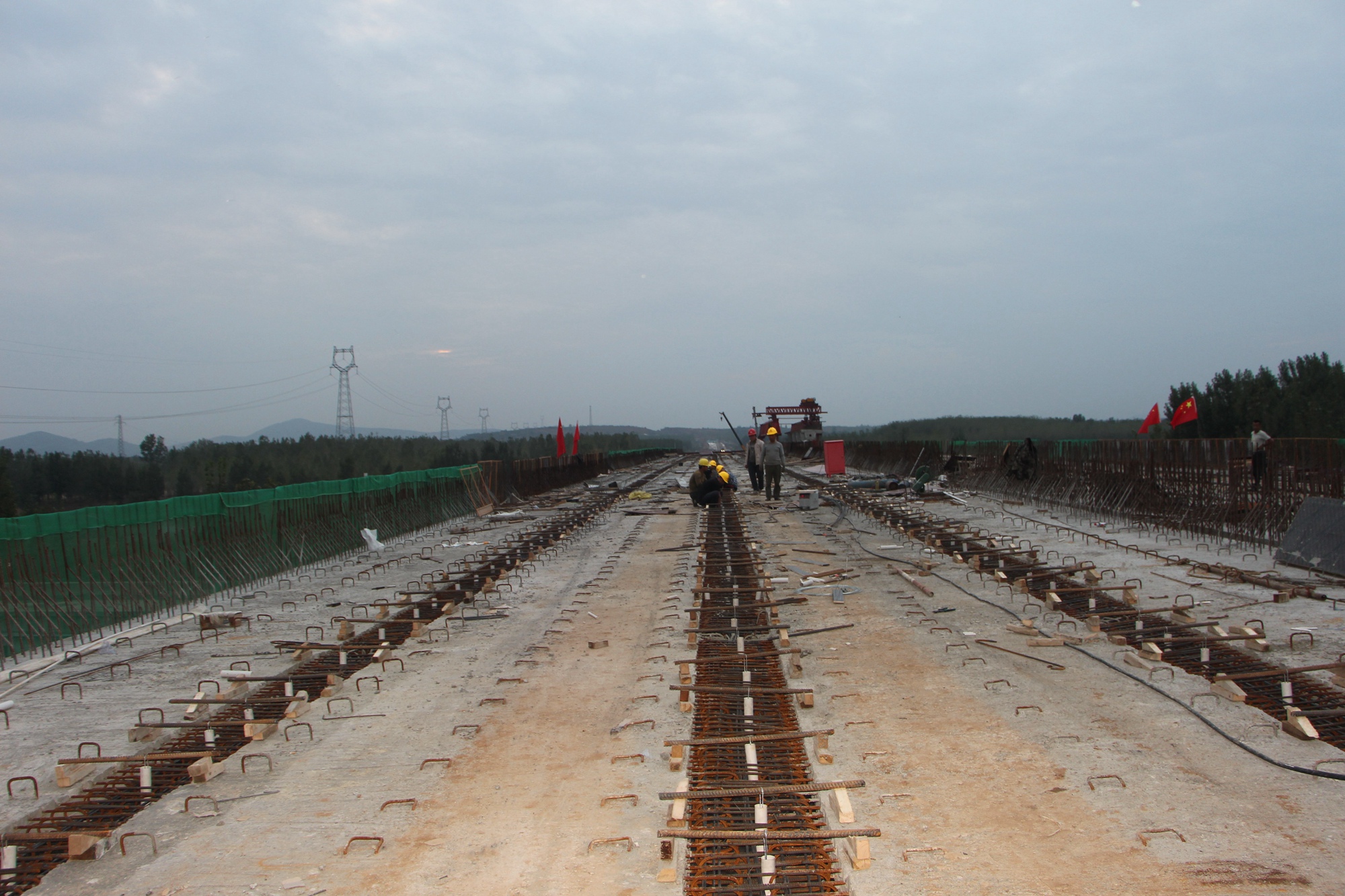

汶河大桥是全线7座桥梁中最大的一座,全长396米,箱梁跨径达30米,光这一座桥的桥板就需要104片。梁场拆不出来影响预制,桥面第二孔上方的高压线直到8月29日拆除,桥板才开始吊装。汶河大桥施工负责人孔晓婷说:“时间紧得容不得一秒松懈。”

孔晓婷在汶河大桥


的确,从4月底到10月中旬,除了拆迁,还有汛期台风、环保治理等影响因素。公路工程严格规范的程序也紧上加紧,任何一道工序都要先做试验,验收合格审批同意后,才能动工。一个个试验一道道来,时间上想抢也抢不了。


千方百计,咬牙奋战

千难万难怎么办?项目部全体人员咬紧牙关,一个字“干!”

因路基回填以填石为主,工程需要大吨位的压路机,本地缺少机械,坐镇沂南的集团领导连夫臣连夜从徐州调来;原来回填40厘米的水泥土,因没有土源,积极争取后变更为页岩土;页岩取土场经过多方协调直到10月12日才审批完成,17万方缺口的渣土并没有等、靠,千方百计联系土源能干先干;从路基挖出来的红砂岩磕成石子,用在渗水盲沟上,既省石料,又节能环保。

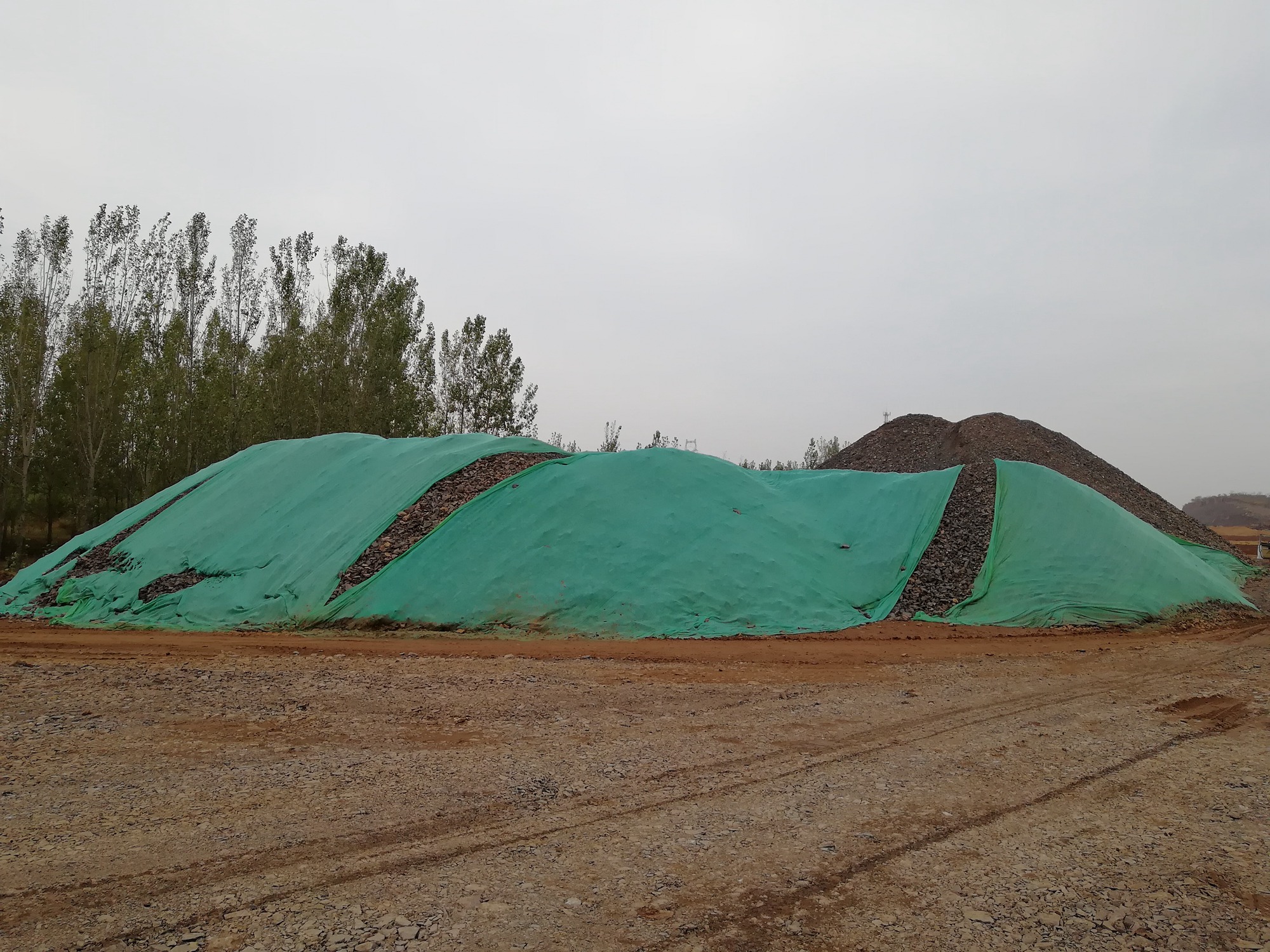

变废为宝的红砂岩


为迎接沂南县读书会,县指挥部要求10月1日正阳路至沂蒙快速路一段必须具备通车条件。负责水稳施工的王磊排好计划,9月25日必须完成三层水稳基层,才不耽误摊铺沥青。

9月6日,在济宁太白湖跨老运河桥工程刚刚结束战斗任务的王磊,家都没回,直接“空降”到了沂南工地。从那天开始,一直连轴转到了9月25日。25日这天从早上6点一停不停干到晚上6点,工人不乐意了,想收工歇歇。王磊递上烟,又给20多个工人买上盒饭,蹲在工地上吃完。工人们这才继续加班,一鼓作气干到夜里11点半,终于完成了所有水稳摊铺任务。当天摊铺水稳碎石1600米,7985吨,创了王磊自己水稳摊铺的单日最高纪录!

负责全线水稳的王磊


10月12日,刚刚下过雨后,王磊看到水稳基层可以施工了,赶紧组织工人配合水车清扫路面,装载机接着抢修山坡便道,所有机械人员全部到位,水稳摊铺继续抢赶,现场机械轰鸣不断。

截至10月12日,项目已完成挖运土、石方92.5万余方,回填路基86.4万余方,过路通涵76道,水稳碎石15.6万吨,桥梁完成工程量的75%,桥板预制完成272片。


无怨无悔,默默奉献

沂南s229项目共有人员30名,除了5人是9月初从济宁工地来的,开始的几个月就是25个人在30多公里路线、4个拌合站和4个梁场上忙碌,撒开了连人都找不着。工作量大,人员少,一个人都是当成几个人使。工地上每个人都咬紧牙关,冲锋在前,但背后却都有着不为人知的辛酸。

项目经理卢伟,从4月份进场就一头扎在了沂南。8月10日,老父亲脑梗住院,光在急救室就抢救了两天。由于卢伟靠不上,只好让父亲住进了日照市人民医院,由离家近的姐姐负责照顾。从那天起,卢伟经常是晚上工地忙完后,开接近两个小时的车赶到医院,夜里陪着父亲,第二天一早又赶回工地。

项目经理卢伟


负责五福山梁场的刘阳,又黑又瘦,除了306片梁板,还管着拌合站、钢筋加工,大大小小、方方面面都是他一个人负责。从8月中旬梁场大规模生产以来,每天都是早上5、6点开始,一直干到半夜,凌晨2、3点也是常有的事儿。可不管夜里干到多晚,他都要开车赶回家去。原来,刘阳的父亲脑血栓住院,母亲在医院照顾父亲,家里的两个孩子全是妻子一个人照料。大儿子今年5岁,小女儿才刚刚4个多月,经常是妻子抱着睡着的女儿去幼儿园接儿子。刘阳要是不回家,妻子连口囫囵饭都吃不上。可工地上的一大堆事儿也放不下,里里外外就他一个人,一个萝卜一个坑,一请假就意味着工地停摆。而且他干活儿有数,“扔了扒犁抓扫把”,安排地妥妥当当。有他在现场盯着,领导和项目人员都踏实放心。

刘阳在测量钢筋


施工员李世名,负责路基施工、测量放线。去年5月刚刚转为劳务派遣人员的他,充分发扬了市政人吃苦耐劳、认真负责、任劳任怨的作风。无论几点到工地,他永远在现场。不管问他什么问题,都对答如流,心中有数。虽然为人低调朴实,但干起活儿来是又吃苦又能拼!

施工员李世名


从济宁回来的刘相龙,也是一头“老黄牛”。天天早上5点多就到了工地,指挥车辆、收料、现场施工,微信运动里每天都得走个3万多步

刘相龙和王磊搭档


项目总工韩继富,从2015年起就扎根沂南,他懂规范、会施工,干活儿板正、一丝不苟。他编制的施工方案,用业主的话说就是“挑不出一点毛病!”

项目总工韩继富


资料员李友凤,一个人干了四个人的活儿。正常这么大的工作量,又是公路工程,至少得3、4个人负责资料整理。可李友凤一个人整得井井有条,装资料的盒子摆了一面墙。然而作为两个孩子的妈妈,这背后付出的辛苦,只有她自己知道。大女儿6岁刚上小学一年级,小儿子才2岁,有时想妈妈了,直接到周末跟着李友凤住到了工地上。

资料员李友凤


一张张面孔背后是一个个动人的故事,一个个身影背后是无数默默支持的家人,就像刘阳说的“工地上都这样,大家都如此啊!”

是啊!工地上都是这样,大家都是如此。可到底是什么支撑着这些可爱的市政家人如此能打敢拼,如此默默奉献?

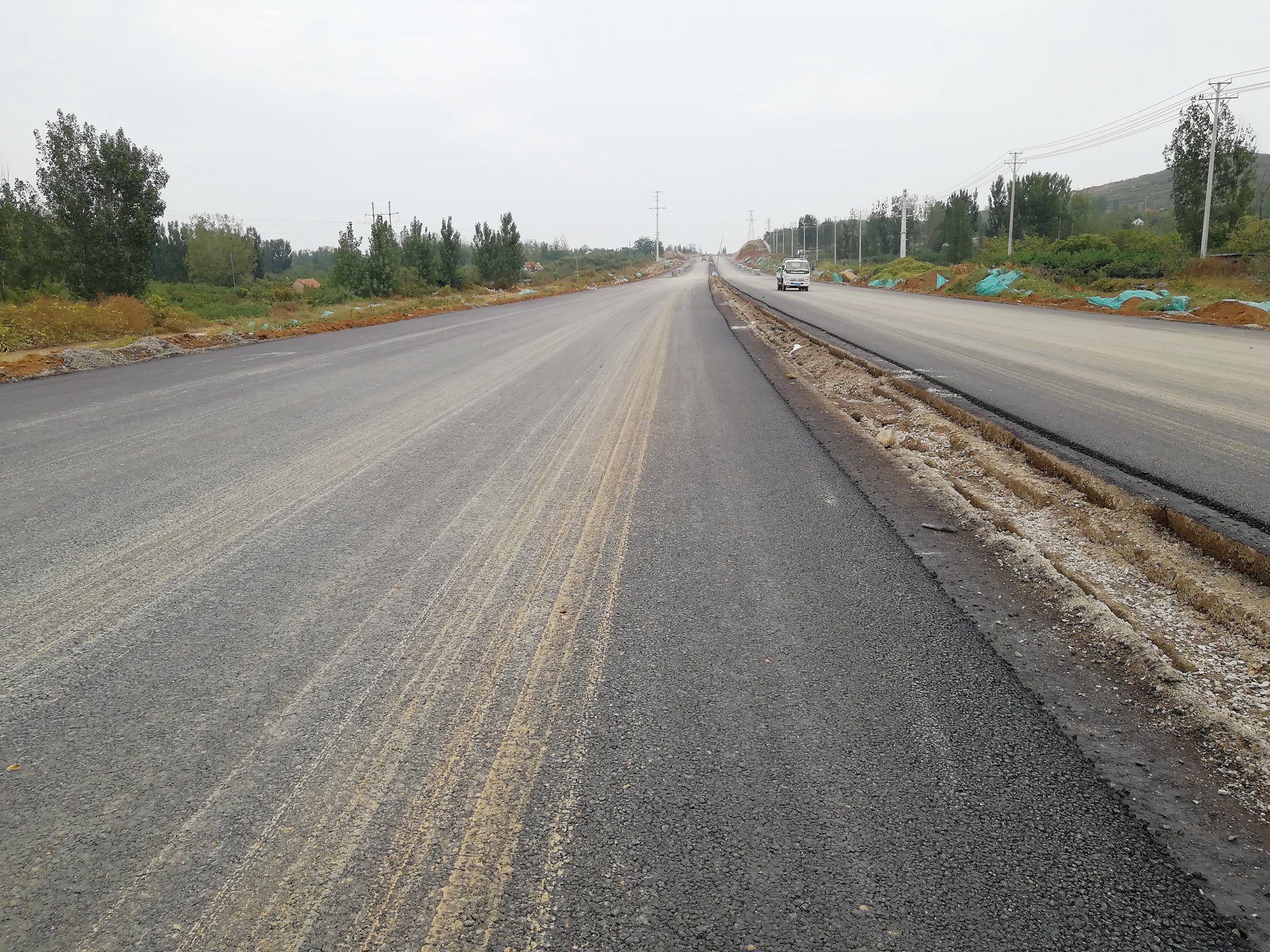

平整的路面


连夫臣感慨地说:“一是六公司班子团结,人心齐泰山移。第二这是六公司辛辛苦苦承揽来的外部工程,是从市场找饭碗。这种不畏困难的开拓精神,值得大书特书!”

面对艰巨的任务、严峻的形势、空前的压力和挑战,六公司经理李世存迎难而上:“10月1日前咱已经圆满完成了正阳路至快速路段的施工任务,年底前,必须确保关键段完成通车,决不辜负领导和业主的期望。”
